The FIDIC Journal LATAM

BLOG

Tienes derecho a suspender por falta de pago. Ejercerlo mal te convierte en el incumplido

Contexto del Mercado: el atraso sistemático en el pago de certificados aprobados es una de las tensiones más comunes en la obra latinoamericana. Las Condiciones FIDIC le dan al Contratista una vía de reacción, pero muchas constructoras la ejercen como si fuera un derecho automático —y terminan siendo señaladas como la parte incumplidora.



Nuestra Experiencia: COMAD LATAM es la primera y única consultora en Latinoamérica especializada en contratos FIDIC, con tres FIDIC Certified Trainers de América Latina. En los proyectos que acompañamos, la causa del error casi nunca es jurídica: es organizacional. La decisión de suspender se toma en la dirección con información financiera, y el área contractual se entera cuando la obra ya está detenida.



Lo que aprenderás: por qué la suspensión es un procedimiento y no una reacción, los tres pasos que la ordenan —notificación previa, plazo y ejecución documentada—, qué conserva la constructora mientras la obra está detenida, y los cuatro errores que convierten un derecho legítimo en un incumplimiento.

El Cliente lleva cuatro meses sin pagar certificados aprobados. La constructora financió nómina, subcontratistas y equipo con recursos propios hasta donde pudo. En algún momento la dirección toma la decisión que parece obvia: se para la obra. Y semanas después llega la comunicación del Cliente señalando a la constructora como la parte incumplidora, con la obra detenida y ahora también la posición contractual perdida.



No es un caso raro. Es el desenlace habitual cuando un derecho procedimental se ejerce como si fuera un derecho automático.





Obra de construcción detenida al atardecer, con grúas paradas y materiales cubiertos con lonas, sin personal en sitio



La suspensión no es una reacción: es un procedimiento



Las Condiciones del Contrato FIDIC reconocen al Contratista una vía de reacción frente al impago del Cliente. Puede reducir el ritmo de los trabajos o suspenderlos. Ese derecho existe y es exigible.



Lo que no es, es inmediato. Su ejercicio está condicionado a una secuencia: una notificación previa con contenido determinado, el transcurso del plazo previsto en el contrato y una ejecución que debe quedar documentada. La constructora que salta cualquiera de esos tres momentos no ejerce el derecho: incumple.



La distinción es la que separa dos escenarios opuestos. Una suspensión bien ejercida deja al Contratista en posición de reclamar prórroga de plazo y los costos asociados a la detención. Una suspensión mal ejercida le entrega al Cliente una causal de resolución que no tenía y convierte a la constructora en la parte que abandonó los trabajos.



Los tres pasos que ordenan una suspensión bien ejercida



Paso 1 · La notificación previa



Es el requisito que más se omite y el que más pesa. La notificación debe emitirse por el canal contractual, dirigirse a quien el contrato designa, identificar los certificados o pagos vencidos con su importe, e invocar expresamente el derecho que se está ejerciendo.



Un correo al ingeniero de sitio no es una notificación contractual. Una llamada tampoco. Y una carta que se limita a manifestar preocupación por los pagos no invoca nada: si no se identifica el derecho que se ejerce, no se ejerce.



Paso 2 · El plazo



Entre la notificación y el inicio efectivo de la suspensión debe transcurrir el plazo que las Condiciones del Contrato prevean para este supuesto. Ese plazo no es una formalidad vacía: es la ventana que el contrato le da al Cliente para regularizar. Suspender antes de que venza anula el efecto de la notificación y deja la detención sin cobertura contractual.



Conviene verificar el plazo en las Condiciones Particulares del contrato específico, no en la versión general del libro correspondiente. Es uno de los puntos que con más frecuencia se modifica en la negociación, casi siempre en contra del Contratista.



Paso 3 · La ejecución documentada



Suspender no es dejar de trabajar. Es detener los trabajos de forma ordenada y dejar constancia de ello. Estado de avance al momento de la detención, inventario de equipo y materiales en sitio, medidas de protección y conservación adoptadas, y personal que permanece. Sin ese corte documentado, la reclamación posterior por costos de suspensión no tiene sobre qué construirse.

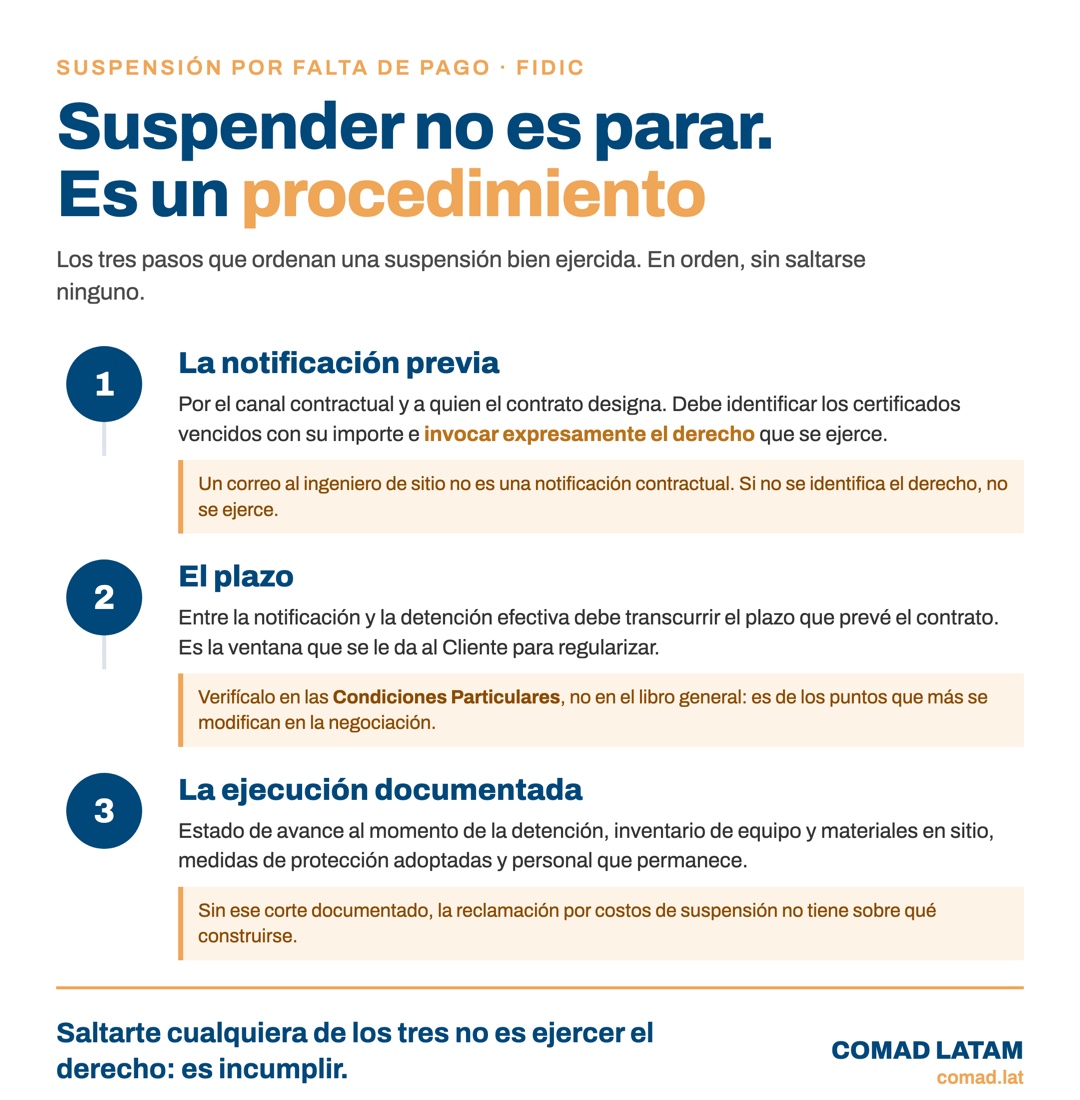

Los tres pasos que ordenan una suspensión por falta de pago en contratos FIDIC: notificación previa, plazo contractual y ejecución documentada



Qué conserva la constructora mientras la obra está detenida



Una suspensión correctamente ejercida no congela los derechos del Contratista. Los activa.



  • Prórroga del plazo de terminación por el tiempo que dure la detención imputable al Cliente, siempre que se notifique conforme al procedimiento de reclamaciones del contrato.
  • Costos de la suspensión: equipo inmovilizado, personal que debe permanecer, medidas de protección de la obra ejecutada y almacenamiento de materiales.
  • Los intereses o el financiamiento que el contrato prevea sobre las cantidades pagadas fuera de plazo.
  • La posición contractual, que es lo menos tangible y lo más valioso: el Contratista sigue siendo la parte cumplidora, y eso condiciona todo lo que venga después.



Cada uno de esos conceptos exige su propia notificación dentro de los plazos que el contrato establece para reclamar. La suspensión abre el derecho; no lo cobra sola.



Los cuatro errores que convierten una reacción legítima en un incumplimiento



Parar sin notificar



Es el más frecuente y el más caro. La decisión se toma con criterio financiero, se comunica al equipo de obra y se ejecuta. Nadie pasa por el contrato. Al no existir notificación, para el Cliente la obra simplemente se abandonó.



Notificar y suspender el mismo día



La notificación existe, pero el plazo no se respeta. El efecto es equivalente a no haber notificado: la detención queda fuera de cobertura contractual.



Reducir el ritmo sin decirlo



Es la vía intermedia que muchas constructoras eligen para evitar el conflicto: se baja el rendimiento sin anunciarlo. En términos contractuales es lo peor de los dos mundos —no se obtiene la protección de una suspensión formal y sí se genera un atraso imputable al Contratista.



Suspender y no reclamar



La suspensión se ejerce bien, pero nadie presenta después la reclamación por prórroga y costos dentro del plazo previsto. El derecho se activó y se dejó vencer. Es el mismo patrón que analizamos en el artículo sobre el plazo de notificación de reclamaciones: en FIDIC, el plazo no sanciona el derecho, lo extingue.



Por qué esto se falla en la región



En los proyectos que acompañamos en América Latina, la causa rara vez es jurídica. Es organizacional.



La decisión de suspender se toma en la dirección, con información financiera, en el momento en que el flujo ya no aguanta. El área contractual —cuando existe como función diferenciada— se entera después. Para entonces la obra ya está detenida y lo único que queda es administrar el daño.



La corrección es sencilla de enunciar y exige disciplina para sostener: el escenario de suspensión se prepara antes de necesitarlo. Cuando el atraso en los pagos empieza a ser sistemático, la notificación se redacta y se emite. Que después no haga falta suspender es el mejor de los resultados. Que haga falta y la notificación ya esté cursada es la diferencia entre ejercer un derecho y perder una obra.

Viaducto de concreto en construcción sobre un valle al atardecer, en un proyecto de infraestructura financiado por banca multilateral

Preguntas frecuentes



¿Puedo parar la obra el mismo día que decido que ya no aguanto los impagos?



No sin perder la protección. El derecho a suspender por falta de pago existe, pero está condicionado a un procedimiento: notificación previa, plazo de espera y forma. Parar antes de agotar esa secuencia convierte a la parte que tenía razón en la parte incumplidora, y le entrega al Contratante el argumento que no tenía. La decisión financiera y la decisión contractual son dos momentos distintos: la primera puede ser urgente, la segunda no puede saltarse pasos.



¿Qué diferencia hay entre reducir el ritmo y suspender?



Son dos medidas con efectos distintos, y elegir mal cuesta. Reducir el ritmo preserva la relación y mantiene presencia en el sitio; suspender marca posición y detiene la ejecución. La elección es estratégica, no automática. El error que más vemos es reducir el ritmo sin decirlo: la constructora baja el paso creyendo que se protege, pero sin notificación formal lo que queda registrado no es el ejercicio de un derecho, sino un bajo rendimiento suyo.



Si suspendo correctamente, ¿qué puedo reclamar por el periodo detenido?



La suspensión bien ejercida no solo protege: abre una reclamación propia por el tiempo y por el costo del periodo detenido — permanencia de equipo y personal, gastos generales, y la extensión de plazo correspondiente. El error frecuente es suspender bien y después no reclamar, como si detener la obra fuera el objetivo. Detenerla es el medio; el reclamo por el periodo de suspensión es la parte que recupera dinero.



¿Quién debería tomar esta decisión dentro de la empresa?



No solo la dirección financiera. La decisión nace de un dato de tesorería, pero se ejecuta en el terreno contractual, así que el área contractual tiene que entrar antes de que la obra se detenga, no después. La corrección práctica es preparar el escenario antes de necesitarlo: cuando el atraso en los pagos empieza a ser sistemático, se redacta y se emite la notificación. Que después no haga falta suspender es el mejor resultado posible.


Fortalece tus proyectos con COMAD LATAM. La primera y única consultora en Latinoamérica especializada en contratos FIDIC.


¿Ya nos sigues en Spotify y Youtube?
Dale play a este podcast y síguenos para no perderte ningún episodio.
